油气田物资采购低价中标风险及防控

王佳明 刘栋 朱邵磊 田家铭


摘要】低价中标作为招标采购活动常见评标结果之一,在压降采购支出的同时,也可能引发质量、履约、成本及市场竞争等方面的风险,油气田关键物资采购场景对此类风险更为敏感。文章围绕油气田物资采购低价中标现象,分析产品质量隐患、合同履约偏差、综合成本增长及市场竞争失衡等风险表现,构建风险评估与分级管理体系,识别重点管控对象,从质量控制、履约管理、成本测算及市场治理角度提出针对性措施,形成覆盖采购活动各环节的风险防控思路,以期为油气田物资采购管理提供参考。

关键词】油气田物资采购;低价中标;风险评估;风险防控


经评审的最低投标价法已广泛应用于物资采购活动,在控制采购支出与促进市场竞争方面具有较强适用性。但部分项目存在供应商以明显偏离市场合理水平的报价获取中标资格的情况。油气田物资采购涉及石油专用管材、井口装置、防喷器、防爆电气设备及钻井采油设备等关键物资,产品质量与供应商履约能力直接关系到生产运行安全。低价中标情形下,原材料选用、生产组织及质量检验投入可能受到影响,进而引发质量缺陷、交付延迟及使用成本增加等问题。基于油气田物资采购特点,笔者将围绕低价中标风险表现、风险分级管理及防控措施开展研究,以期为相关采购活动风险管理提供参考。

油气田物资采购低价中标风险表现

油气田物资采购中,低价中标风险会从报价环节向生产制造、合同执行、现场使用和市场竞争层面延伸,具体表现为以下4个方面:

产品质量隐患突出

油气田物资对承压性能、耐腐蚀性能及运行可靠性要求较高。低价中标后,部分供应商压缩原材料采购成本、减少生产工序投入或降低检验频次。在石油专用管材采购中,个别产品在钢级稳定性、壁厚均匀性及螺纹加工精度方面存在偏差,现场使用后容易出现密封失效、连接松动等问题。在防爆电气设备采购中,关键元器件规格缩水现象也时有发生。此类问题隐蔽性较强,验收阶段较难发现。

合同履约能力不足

部分供应商中标报价接近甚至低于正常成本区间,在项目执行阶段会面临较大资金压力。原材料价格上涨或订单集中交付时,供货计划容易受到影响。实际采购过程中,延期交货、交货数量不足等情况较为常见,部分企业甚至优先保障利润较高的订单,压缩低价中标项目的产能投入。对于钻井设备、井口装置等生产周期较长的物资,一旦交付进度滞后,施工安排与生产组织将同步受到影响。

综合采购成本增加

低价中标带来的成本变化往往集中体现在使用阶段。部分物资采购价格较低,但运行期间故障频率增加,备件更换、设备维修及现场处置支出持续增长。采油设备配套的阀门若密封性能不足,短期内便可能出现跑冒滴漏问题。偏远油气田站场发生设备故障后,还涉及运输调配与停产处置等支出。采购阶段节约的成本与后续运行增加的成本相比,差距并不明显。

市场竞争秩序失衡

供应商竞争重心逐渐由产品性能、制造水平和服务能力转向价格压降。具备研发能力和质量优势的企业难以长期维持较低利润空间,多轮投标失利后参与积极性下降。依靠低价策略获取订单的企业市场份额持续扩大,投标报价与实际成本脱节现象逐渐增多。部分企业采取先低价中标、后续寻求补偿的方式维持经营,市场主体关注重点偏离产品价值本身,优质供应资源筛选难度随之增加。

低价中标风险评估与分级管理

低价中标风险管理应前移至采购评审与合同执行前,结合异常报价、物资属性、供应商表现和现场使用后果,区分正常价格竞争与恶意低价、能力不足、质量让步等情形,为分类监管提供依据。

风险评估指标构建

油气田物资采购涉及物资种类繁多、应用场景复杂,各类风险对生产运行产生的影响存在明显差异。若采用统一标准进行判断,容易出现风险识别不准确的问题。为提高风险评估结果的针对性,可从风险发生概率、影响程度及可控程度3个维度开展综合评价。风险发生概率主要反映低价中标后发生质量缺陷、延期交付及违约行为的可能性;影响程度主要衡量风险事件对安全生产、施工进度及经济效益造成的损失水平;可控程度则反映采购人通过技术审查、履约监督及质量检测等手段发现和处置风险的难易程度。结合3项指标开展综合分析,有助于识别风险聚集环节。

风险等级划分

依据风险发生概率、影响程度及可控程度的评价结果计算风险值。风险值采用以下公式进行测算:

RP×I×C (1)

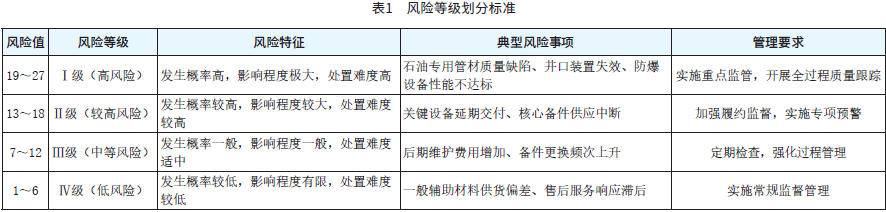

式(1)中,P为风险发生概率,I为影响程度,C为不可控程度。结合风险值高低进行等级划分,并根据划分的风险等级确定后续管理重点。风险等级划分标准如表1所示。

从油气田生产实际情况看,石油专用管材、井口装置、防喷器及防爆电气等物资直接关系井控安全与生产连续性,其对应的低价中标风险等级通常处于Ⅰ级范围。依据风险等级划分结果,Ⅰ级风险对应质量重点管控对象,Ⅱ级风险对应履约重点监测对象,Ⅲ级风险对应成本重点分析对象,Ⅳ级风险纳入常规监督范围,并根据风险等级差异配置相应管理资源。

重点风险管控对象识别

不同物资在油气田生产运行中的作用存在明显差异,同样的低价中标行为产生的风险后果也不尽相同。基于风险等级划分结果,应将与井控安全、压力控制及连续生产直接相关的物资列为重点风险管控对象。石油专用管材承担油气输送和井筒支撑功能,井口装置、防喷器关系井控安全,防爆电气设备长期运行于易燃易爆环境。除物资类别外,还需结合供应商历史履约情况开展风险识别。对于报价长期处于市场低位、质量问题记录较多、交货稳定性较差或信用评价较低的供应商,应纳入重点关注范围。采购实施过程中可建立重点风险物资目录和重点关注供应商清单,实行差异化管理,将质量抽检、履约监督及现场核查资源等措施优先配置到高风险对象,从而提高风险防控效率。

全生命周期风险防控路径

完成风险分级后,管理重点应由单项问题纠偏转向全过程闭环约束。采购人需围绕高风险物资和异常低价项目设置差异化管控要求,把评审判断、过程记录、结果反馈联结起来,减少低价让利向质量波动、交付偏差和后期损耗转化。

完善质量风险防范机制

质量控制应覆盖采购需求编制、供应商评审、生产制造、到货验收及质量追溯各环节。采购文件编制阶段,围绕石油专用管材、井口装置、防喷器、防爆电气等重点物资,细化技术参数、材料等级、工艺要求、检验项目及验收依据,明确关键质量指标控制要求。对于承压性能、耐腐蚀性能、密封性能、防爆等级等核心指标,采用量化方式进行约定,压缩技术条款的解释空间。供应商资格审查环节,将生产设备配置、检验检测能力、质量记录及同类项目供货记录纳入审核内容。对于关键物资采购项目,组织技术人员开展生产现场核查,核实原材料来源、生产工艺执行情况及检验能力配置情况。评审过程中,对技术响应内容与质量保证资料进行一致性核验,防止技术承诺与实际生产条件脱节。生产制造阶段,对重点项目实施驻厂监督。围绕原材料入厂检验、关键工序加工、热处理、无损检测及出厂检验等环节开展过程核查,形成监督记录。对于关键质量指标,按照批次实施抽检。到货验收阶段,依据合同约定开展文件核查、外观检查及抽样检测,对质量证明文件、检测报告与实物状态进行对应核验。发现异常情况后,启动复检程序,并调取生产记录、检验记录及物流记录开展追溯核查。

强化履约过程动态管控

合同签订后,采购人应将履约管理重心由结果核查转向过程跟踪。依据物资类别、生产周期及交货节点制定履约监测计划,对石油专用管材、井口装置、防喷器等关键物资实施重点监控。供应商按约定周期提交生产进度资料、原材料采购记录及检验记录,采购人结合合同约定节点开展核验。对于生产周期较长或技术要求较高的项目,安排专项核查工作。核查内容涵盖生产计划执行情况、设备运行状态、关键工序完成情况以及库存储备情况。发现生产进度偏离计划时,要求供应商提交调整方案及后续安排,并对整改落实情况进行持续跟踪。涉及委托外单位加工环节的项目,同步核实协作单位生产能力与实际加工进度,防止外部协作环节失控导致交付延期。运输组织阶段建立发运信息报送制度,供应商按约提交发货清单、运输计划和到货时间,采购人结合现场需求核对。跨区域运输物资重点跟踪天气、道路和中转仓储情况。到货后开展数量清点、规格核验和资料核查,验收结果纳入履约记录。履约期间同步归集交货及时率、质量问题、整改完成和合同执行情况;对延期交货、擅自调整生产安排等偏差,按合同启动违约处理,并记入供应商信用档案。

健全全生命周期成本管理

采购决策阶段将成本测算范围由采购价格延伸至使用阶段。针对石油专用管材、井口装置、防爆电气等关键物资,结合设计寿命、维护频次、备件消耗及更换周期开展成本测算工作。采购文件编制过程中,将运行维护要求、备件配置要求及质量保证要求纳入技术条件,并同步建立成本测算基础数据。评标环节增加成本构成分析内容,对投标报价与原材料价格、制造成本、运输费用及行业利润水平进行对比核查。对于报价明显偏离市场水平的项目,要求供应商提交成本测算资料、原材料采购依据及生产组织方案,并开展真实性核验。对于存在明显成本缺口的情况,组织技术、采购及使用单位联合评审。合同执行阶段建立成本跟踪记录,围绕设备故障次数、维修工时、备件消耗数量、停机记录及技术服务投入情况开展数据收集,并按照物资类别分类归档。运行单位定期反馈设备使用状态与维护记录,采购管理部门同步更新成本数据库。项目完成后开展采购后评价工作,将采购价格、运行费用、维修费用及更换支出进行汇总分析。对于实际使用成本明显偏离采购阶段测算结果的项目,追溯报价审查、技术评审及履约执行情况,并将分析结果纳入后续同类项目采购依据。

构建良性市场竞争生态

供应商准入管理环节应提高市场主体筛选要求,将制造能力、检验能力、供货业绩、信用记录等内容纳入资格审核范围。对于关键物资采购项目,建立供应商分级管理制度,根据历史供货情况、质量记录及履约记录开展动态调整。存在重大质量问题、严重违约行为或失信记录的企业,限制参与相应类别项目投标活动。评标阶段加强异常低价审查,结合原材料价格波动情况、行业成本水平、历史成交价格及同类产品市场价格开展报价分析。对于报价明显偏离合理区间的项目,要求投标人提交成本构成资料、生产组织资料及价格测算依据。评审过程中同步核查成本数据与生产能力匹配情况,对缺乏支撑依据或存在明显异常情况的报价予以重点审查。供应商履约评价工作实行全过程记录管理。围绕产品质量、交货及时性、技术服务响应情况及合同执行情况开展评价,并形成年度评价结果。评价数据与后续资格审查、供应商等级调整及采购决策直接关联。对于连续出现质量问题、交货延迟或履约偏差的企业,增加现场核查频次;对于存在弄虚作假、恶意压价、围标串标等行为的主体,纳入失信管理范围。

结语

低价中标风险并非单纯源于报价水平,而与质量管控、履约管理、成本测算及市场治理等环节密切关联。油气田物资采购活动中,关键物资风险呈现隐蔽化、链条化特征,单一环节管控难以满足实际管理需求。风险识别应更加关注物资属性差异与供应商行为特征,管理重心逐步向事前研判、过程跟踪与数据分析延伸。未来,采购管理将更加依赖价格数据、履约数据及质量数据的协同应用,实现风险判断由经验驱动向数据驱动转变,推动采购活动向精细化、协同化方向发展。

(作者单位:中国石油物资有限公司西安分公司)
